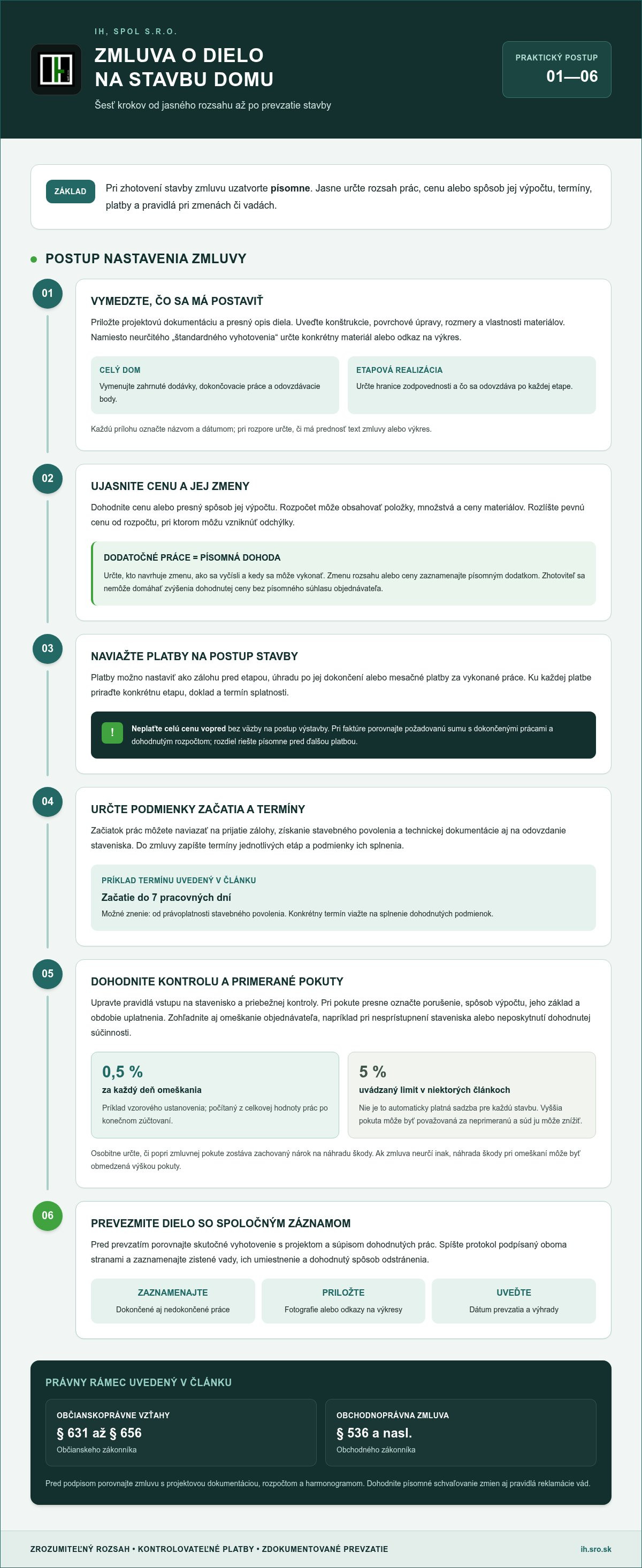

Zmluva o dielo na stavbu rodinného domu

Zmluva o dielo na stavbu domu musí byť pri zhotovení stavby uzatvorená písomne. Aby jasne chránila obe strany, má vymedziť rozsah prác, cenu alebo spôsob jej výpočtu, termíny, platby aj postup pri zmenách a vadách. Dôležité je dohodnúť tiež pravidlá kontroly stavby, zmluvné pokuty a podmienky odstúpenia.

Pri výstavbe rodinného domu nestačí uviesť len celkovú cenu a predpokladaný termín dokončenia. Nejasnosti v tom, čo je súčasťou diela, kedy vzniká nárok na platbu alebo ako sa schvaľujú dodatočné práce, môžu viesť k sporom práve v priebehu realizácie. Presné zmluvné ustanovenia pomáhajú predísť rozdielnym očakávaniam a uľahčujú kontrolu plnenia.

V článku sa dozviete, ktoré náležitosti zmluvy treba upraviť, ako nastaviť harmonogram, rozpočet a pokuty a čo si dohodnúť pri kontrole prác na stavenisku. Vysvetlíme aj situácie, v ktorých možno od zmluvy odstúpiť, a prečo sa oplatí pripojiť k nej podrobný rozpis prác a materiálov.

Kľúčové poznatky

  • Priložte k zmluve podrobný rozpis prác, materiálov a rozpočtu, aby bolo zrejmé, čo zahŕňa dohodnutá cena.
  • Pri zmenách rozsahu alebo ceny si vopred dohodnite písomný postup a spôsob schválenia.
  • Pokutu formulujte jasne: určte, za aké porušenie sa uplatní a ako sa vypočíta.
  • Dohodnite pravidlá vstupu na stavenisko a priebežnej kontroly, aby ste mali prehľad o postupe stavby.
  • Vopred určte okolnosti odstúpenia a spôsob vysporiadania prác a dodávok, ktoré už boli vykonané.

Zmluva o dielo: čo musí obsahovať, aby vás chránila?

Zmluva určuje, čo zhotoviteľ vykoná, za akú cenu a podľa akých podmienok. Pri výstavbe domu venujte osobitnú pozornosť rozsahu prác, platbám a pravidlám zmien.

Cena a podmienky jej navýšenia

V zmluve určte dohodnutú cenu alebo presný spôsob jej výpočtu. Prílohou môže byť rozpočet s položkami, množstvami a cenami materiálov. Rozlíšte pevne dohodnutú cenu od rozpočtu, pri ktorom môžu vzniknúť odchýlky. Zhotoviteľ sa nemôže domáhať zvýšenia dohodnutej ceny bez písomného súhlasu objednávateľa.

Vopred opíšte, ako sa schvaľujú dodatočné práce. Zmena rozsahu alebo ceny má byť výsledkom vzájomnej dohody a písomného dodatku. Uveďte, kto zmenu navrhne, ako sa vyčísli a kedy sa môže vykonať. Tak zostane zrejmé, za čo má objednávateľ zaplatiť a ktoré práce patria do pôvodnej ceny.

Záloha a začatie prác

Platby možno nastaviť ako zálohu pred etapou, úhradu po jej dokončení alebo mesačné platby za vykonané práce. Každú platbu spojte s konkrétnou etapou, dokladom a termínom splatnosti. Pri diele vyžadujúcom značné náklady sa strany môžu dohodnúť na preddavkoch. Celú cenu neplaťte vopred bez väzby na postup výstavby.

Opíšte aj podmienky začatia prác. Zhotoviteľ spravidla začína po prijatí zálohy, získaní stavebného povolenia a technickej dokumentácie a po odovzdaní staveniska. Zmluva môže určiť začatie po podpise alebo do 7 pracovných dní od právoplatnosti stavebného povolenia. Konkrétny termín naviažte na splnenie uvedených podmienok.

Zmluva o dielo a výstavba na kľúč

Je výhodnejšia zmluva o dielo alebo výstavba domu na kľúč? Výstavba na kľúč opisuje rozsah dodania domu, kým zmluva o dielo upravuje záväzky zhotoviteľa a objednávateľa. Rozhodujúce je zmluvné vymedzenie zahrnutých prác, materiálov, odovzdania a ceny. Pri oboch možnostiach preto porovnajte konkrétny rozsah, nie iba názov ponuky.

Ak zmluva pokrýva celý dom, stanovte, ktoré dokončovacie práce a dodávky sú zahrnuté. Ak upravuje len vybrané etapy, presne určte hranice zodpovednosti a odovzdávacie body. Zmluva zaväzuje zhotoviteľa vykonať dohodnuté dielo a objednávateľa zaplatiť odmenu. Rozsah preto musí byť zrozumiteľný aj pri etapovej realizácii.

Právne pravidlá a riziká zmluvy

Aké zákony upravujú zmluvu o dielo na stavbu domu na Slovensku? V občianskoprávnych vzťahoch sa uplatňujú § 631 až § 656 Občianskeho zákonníka; obchodnoprávna zmluva sa opiera o § 536 a nasl. Obchodného zákonníka. Pri zhotovení stavby zmluvu uzatvorte písomne, aby boli dohodnuté povinnosti preukázateľné.

Aké riziká hrozia pri zmluve o dielo na stavbu domu a ako sa im vyhnúť? Neurčitý rozsah, nejasné platby a ústne zmeny môžu vyvolať spor o cenu či dokončenie. Pred podpisom porovnajte zmluvu s projektovou dokumentáciou, rozpočtom a harmonogramom. Doplňte postup písomného schvaľovania zmien a pravidlá reklamácie vád.

Kontrolujte tiež, či zmluva určuje termíny jednotlivých etáp, spôsob fakturácie a doklady potrebné na úhradu. Pri každej faktúre porovnajte požadovanú sumu s dokončenými prácami a dohodnutým rozpočtom. Ak sa objaví rozdiel, riešte ho pred ďalšou platbou písomným záznamom. Tak sa zachová prehľad o záväzkoch aj zostatku dohodnutej ceny.

Zmluvné pokuty za omeškanie alebo nedokončenie diela

Zmluva môže určiť pokutu za omeškanie s termínom alebo nesplnenie konkrétnej povinnosti. Formulácia má presne označiť porušenie, spôsob výpočtu a obdobie, za ktoré sa pokuta uplatňuje. Napríklad pri omeškaní možno dohodnúť dennú sadzbu a jej základ, teda hodnotu prác alebo cenu diela. Zmluvnými stranami dohodnutá sankcia má byť jasná a určitá, nie skrytá vo všeobecnom ustanovení.

Vzorové ustanovenia uvádzajú pokutu 0,5 % za každý deň omeškania, počítanú z celkovej hodnoty prác po konečnom zúčtovaní. Iné články uvádzajú, že pokuta spravidla nepresahuje 5 % hodnoty prác. Nejde však o automaticky platnú sadzbu pre každú stavbu. Pokuta vyššia ako 0,5 % môže byť považovaná za neprimeranú a súd ju môže znížiť. Preto zvážte jej primeranosť aj celkový limit.

Osobitne upravte, či popri zmluvnej pokute zostáva zachovaný nárok na náhradu škody. Ak zmluva neurčí inak, náhrada škody pri omeškaní môže byť obmedzená výškou pokuty. Uveďte aj postup pri omeškaní objednávateľa, napríklad pri nesprístupnení staveniska alebo neposkytnutí dohodnutej súčinnosti. Tak sa odlíši zodpovednosť za meškanie zhotoviteľa od situácie, ktorú spôsobil objednávateľ.

Rozsah diela a projektová dokumentácia

Prílohou zmluvy má byť projektová dokumentácia a presný opis diela. Uveďte konštrukcie, povrchové úpravy, rozmery a vlastnosti materiálov, ktoré majú vplyv na výsledok. Namiesto neurčitého „štandardného vyhotovenia“ označte konkrétny druh materiálu alebo odkaz na výkres. Pri zmene výrobku zaznamenajte, kto ju schválil a ako ovplyvní cenu či termín.

Pri zosúlaďovaní zmluvných ustanovení s výkresmi pomáha projektová dokumentácia všetkých stupňov. Každá príloha má mať názov a dátum, aby bolo zrejmé, ktorá verzia platí. Pri rozpore medzi textom zmluvy a výkresom určite, ktorý dokument má prednosť. Tento krok obmedzuje spory o to, čo mal zhotoviteľ vykonať.

Spory pri realizácii a prevzatie diela

Spory často vznikajú pre odlišný výklad rozsahu prác, použité materiály, termíny alebo vady pri dokončení. Pred odovzdaní diela porovnajte skutočné vyhotovenie s projektom a súpisom dohodnutých prác. Pri preberaní spíšte protokol podpísaný oboma stranami. Zaznamenajte v ňom zistené vady, ich umiestnenie a dohodnutý spôsob odstránenia.

V protokole rozlíšte dokončené práce, nedokončené položky a vady, ktoré nebránia zaznamenaniu stavu diela. Pripojte fotografie alebo odkazy na príslušné časti projektovej dokumentácie. Uveďte dátum prevzatia a prípadné výhrady objednávateľa. Takýto záznam poskytuje obom stranám spoločný podklad pri neskoršom posudzovaní plnenia tejto zmluvy.

Pokuta sama osebe nenahrádza presný opis povinností ani dôkaz o ich splnení. Preto priebežne evidujte dohodnuté zmeny, zápisy zo stavby, termíny a písomné upozornenia. Pri omeškaní určte, ktorá povinnosť nebola splnená a odkedy sa počíta jej porušenie. Pri odovzdaní uchovajte podpísaný protokol spolu s prílohami. Tieto kroky uľahčujú posúdenie nárokov podľa zmluvy aj príslušného zákonníka.

Kontrola prác a povinnosti na stavenisku

Zmluva má určiť, ako objednávateľ kontroluje postup stavby a aké povinnosti plní zhotoviteľ. Dohodnite pravidlá vstupu, kontrolných dní aj oznamovania technických skúšok.

Kontrola prác na stavenisku

V zmluve výslovne uveďte, či objednávateľ môže vstupovať na stavenisko kedykoľvek, alebo iba so súhlasom či za prítomnosti zhotoviteľa. Takéto pravidlo predíde nejasnostiam pri obhliadkach a zároveň nastaví bezpečný režim kontroly. Kontrolné dni možno dohodnúť minimálne raz týždenne, ak sa strany nedohodnú inak. Zápis z každého stretnutia zachytí priebeh prác, otvorené otázky aj dohodnuté úlohy.

Určite tiež, ako sa zaznamenávajú zistenia a kto dostáva zápis. Pri kontrole porovnajte viditeľný postup s harmonogramom a projektovou dokumentáciou. Ak sa má uskutočniť technická skúška zariadenia, zhotoviteľ má objednávateľa upovedomiť zápisom do stavebného denníka aspoň jeden pracovný deň vopred. Záznam umožní objednávateľovi pripraviť sa a zúčastniť sa skúšky.

Kontrolu nastavte tak, aby bolo zrejmé, čo nasleduje po zistení odchýlky. Napríklad zápis môže označiť dotknutú časť stavby, opis rozdielu oproti dokumentácii a požadovaný ďalší krok. Samotné zistenie nedáva objednávateľovi oprávnenie svojvoľne meniť pracovný postup. Písomne dohodnite, ako sa návrh zmeny predloží, posúdi a schváli.

Pred podpisom si vyžiadajte identifikačné údaje stavebnej firmy a overte, či osoba podpisujúca zmluvu môže konať v jej mene. Pri plánovaných prácach si vyjasnite, aké odborné oprávnenia a doklady sa na ne vzťahujú, a dohodnite ich predloženie pred začatím príslušnej činnosti.

Povinnosti objednávateľa a zhotoviteľa

Zhotoviteľ má vykonať dielo na svoje náklady a nebezpečenstvo, v dohodnutom čase alebo v čase primeranom povahe diela. Zmluva môže vyžadovať, aby do dvoch týždňov od nadobudnutia účinnosti zhotoviteľ prevzal stavenisko a predložil kontrolný a skúšobný plán. Uveďte, komu sa plán odovzdá a ako sa zaznamená jeho prevzatie.

Objednávateľ sa zaväzuje zaplatiť dohodnutú odmenu a zabezpečiť zmluvne dohodnutú súčinnosť. Zmluva má preto pomenovať, kto sprístupní stavenisko, odovzdá potrebné podklady a prijíma oznámenia. Zhotoviteľ pri práci postupuje samostatne, ak sa výslovne nezaviazal plniť pokyny objednávateľa. Rozsah pokynov a spôsob ich potvrdenia preto musí byť jasný.

Každá odchýlka od stavebného zámeru alebo zmluvne určených prác vyžaduje písomný súhlas objednávateľa. Zmenu zaznamenajte pred jej vykonaním, vrátane jej vplyvu na rozsah a termín. Písomná forma zmluvy pri zhotovení stavby pomáha preukázať dohodnuté povinnosti. Ustanovenia o kontrole a zmluvné pokuty formulujte tak, aby bolo možné určiť, kto, kedy a čo musí vykonať.

Vzor stanovuje kontrolné dni raz týždenne. Zhotoviteľ upovedomí objednávateľa o technickej skúške zápisom do stavebného denníka aspoň jeden (1) pracovný deň vopred; stavenisko prevezme, kontrolný a skúšobný plán predloží do 2 týždňov od účinnosti zmluvy.

Zmluva o dielo na stavbu domu

Odstúpenie od zmluvy a zmluvné pokuty

Pri ukončení spolupráce potrebujete vedieť, ako oznámiť odstúpenie a čo bude nasledovať na stavbe. Zmluva má prepájať dôvody ukončenia s postupom pri rozpracovaných prácach, dodávkach a finančnom vyrovnaní.

Odstúpenie od zmluvy

Objednávateľ môže odstúpiť, ak postup zhotoviteľa vedie k podstatnému porušeniu zmluvy alebo ak zhotoviteľ po výzve neodstráni vady v primeranej lehote. Vzorová zmluva môže upraviť odstúpenie pri omeškaní zhotoviteľa s plnením diela o viac ako 45 dní. Ide o príklad zmluvného ustanovenia, nie o univerzálnu lehotu pre každú stavbu. Formulujte dôvod tak, aby bolo možné určiť, ktorá povinnosť nebola splnená.

Oznámenie o odstúpení pošlite spôsobom, ktorý umožňuje preukázať jeho doručenie. V texte identifikujte zmluvu, uveďte konkrétny dôvod a deň, ku ktorému odstúpenie nastáva. Uchovajte si doručenku alebo potvrdenie elektronického prevzatia. Ak zmluva určuje adresu či spôsob doručovania, použite práve tento postup. Pri spore tak bude zrejmé, čo ste oznámili a kedy sa o tom druhá strana dozvedela.

Zmluvné pokuty a úroky z omeškania

Pri omeškaní s faktúrou oddeľte prípadný úrok z omeškania od zmluvnej pokuty. V zmluve pomenujte, ktorá povinnosť a aké omeškanie sa riešia, a určte spôsob písomného vyčíslenia nároku. Pri neuhradenej faktúre evidujte jej číslo, dátum splatnosti, neuhradenú časť a dátum úhrady. Tieto údaje vytvárajú zrozumiteľný podklad na komunikáciu medzi stranami.

Pred uplatnením nároku porovnajte faktúru s dohodnutým platobným postupom a overte, či bola doručená správnemu adresátovi. Záznam o odoslaní, doručení a úhrade pomáha rozlíšiť oneskorenú platbu od nezhody o rozsahu fakturovaných prác. Zmluvné ustanovenia majú určovať aj spôsob, akým si strany oznámia vzniknuté omeškanie.

Pokuty za nedodržanie termínu

Pri omeškaní s dokončením stavby sledujte dohodnutý konečný termín a písomné zmeny harmonogramu. Ak sa strany dohodli na novom termíne, zaznamenajte ho v dodatku alebo inom podpísanom dokumente. Pri posudzovaní omeškania tak možno porovnať skutočný priebeh s posledným platným termínom, nie s pôvodným plánom, ktorý sa už zmenil.

Po odstúpení treba uzavrieť aj stav rozpracovaného diela. Vzor zmluvy počíta s prevzatím a odovzdaním vykonaných prác a nedokončených dodávok do 15 dní od účinnosti odstúpenia. Zaznamenajte stav každej časti, dostupné doklady a položky určené na ďalšie použitie. Spoločný zápis pomôže oddeliť dokončené plnenie od prác, ktoré zostali nedokončené.

Odovzdávací zápis po ukončení zmluvy môže obsahovať aj fotografie a súpis materiálu na stavenisku. Každá strana si ponechá podpísané vyhotovenie a priložené doklady. Takto zachytený stav uľahčí následné vyúčtovanie a určí, ktoré povinnosti ešte treba uzavrieť. Pri príprave dokumentov pracujte s platnou verziou zmluvy a všetkými jej dodatkami, aby sa postup opieral o rovnaké znenie dohody.

Rozpis prác, materiál a rozpočet ako príloha

Príloha zmluvy vymedzuje konkrétny rozsah diela a materiál, ktorý sa má použiť. Prepojte ju s projektovou dokumentáciou, rozpočtom a podmienkami prevzatia.

Čo uviesť v rozpise prác a materiálov

Rozdeľte stavbu na jednotlivé práce, napríklad základy, murivo, strechu a dokončovacie úpravy. Pri každej položke uveďte jej rozsah, miesto v dome a cenu alebo spôsob ocenenia. Pri materiáli zaznamenajte názov, druh, množstvo a vlastnosti, ktoré sú dôležité pre zhotovenie. Tak možno porovnať vykonané práce s dohodnutým rozpočtom.

Prílohu zosúlaďte s výkresmi, aby rovnaké konštrukcie a prvky mali rovnaké označenie. Ak rozpočet pracuje s položkou „podlahová krytina“, určte jej druh a miestnosti, ktorých sa týka. Označte aj to, čo cena nezahŕňa, napríklad konkrétne dodávky alebo úpravy. Pri každej zmene rozpisu zaznamenajte dátum a schválenie oboma stranami.

Rozpočet má umožniť sledovať čerpanie ceny podľa skutočne vykonaných položiek. Rozlíšte práce zahrnuté v dohodnutej sume od prípadných dodatočných plnení. Ak sa počas výstavby mení materiál, zapíšte jeho náhradu aj dopad na cenu a termín. Zmenu potvrďte písomne pred realizáciou, nie až pri konečnom vyúčtovaní.

Záruka na stavebné práce a materiály

Zmluva môže upraviť zodpovednosť za vady a postup reklamácie počas záručnej doby. Vymedzte, či sa ustanovenia týkajú prác, použitých materiálov alebo oboch častí diela. Vzor zmluvy uvádza záručnú dobu 36 mesiacov odo dňa odovzdania diela podľa preberacieho protokolu. Ide o zmluvný príklad, nie automatickú lehotu pre každú stavbu.

Opíšte, kam a akou formou objednávateľ doručí reklamáciu, čo má obsahovať a ako sa zaznamená jej prevzatie. Vzor počíta so začatím odstraňovania reklamovanej vady najneskôr do 7 dní od prevzatia písomnej reklamácie. Pri odovzdaní preto uložte protokol, fotografie a zoznam zistených nedostatkov. V obchodnom vzťahu skontrolujte, ako zmluva a obchodný zákonník upravujú zodpovednosť za vady.

Vlastníctvo materiálu a výrobkov

Určte, kedy objednávateľ nadobudne vlastníctvo materiálu a výrobkov určených na stavbu. Zmluvné podmienky môžu naviazať prevod na zabudovanie materiálu do diela alebo na jeho zakúpenie zhotoviteľom. Tieto možnosti nezamieňajte. Pri dodávke okien napríklad určte, či vlastníctvo prechádza ich zakúpením alebo až osadením do domu.

Pri materiáli dodanom na stavenisko zaznamenajte jeho druh, množstvo a dátum prevzatia. Taká evidencia pomáha spojiť dodávku s konkrétnou položkou rozpočtu a určiť, čo sa použilo pri realizácii. Do prílohy doplňte aj postup pri nevyužitom alebo poškodenom materiáli. Písomne dohodnuté pravidlá znižujú nejasnosti pri vyúčtovaní aj odovzdaní stavby.

Ak príprava stavby zahŕňa aj vybavenie stavebného povolenia, vybavenie stavebného povolenia pomáha nadviazať administratívny krok na projektovú dokumentáciu.

IH, spol s.r.o.: PROJEKTOVÁ DOKUMENTÁCIA VŠETKÝCH STUPŇOV

IH, spol s.r.o. pomáha pripraviť rodinný dom od projektovej dokumentácie až po realizáciu. Ak plánujete stavbu, projektová dokumentácia všetkých stupňov vytvára podklad na zosúladenie zámeru, rozsahu prác a budúcej zmluvy o dielo na stavbu domu.

Podľa potrieb projektu možno nadviazať ďalšími krokmi:

  • vybavenie stavebného povolenia,
  • realizácia rodinného domu na kľúč,
  • návrh interiéru na kľúč.

Takéto nadväzujúce riešenie pomáha udržať kontinuitu medzi návrhom, dokumentáciou a realizáciou. Obráťte sa na IH, spol s.r.o. a prediskutujte, aký rozsah projektovej prípravy zodpovedá vášmu zámeru.

Premeňte stavebný zámer na premyslený ďalší krok

Pred podpisom zmluvy si ujasnite, aký dom chcete vytvoriť a ako má fungovať v každodennom živote. Tieto rozhodnutia ovplyvňujú projekt aj rozsah prác, ktoré následne vstúpia do dohody so zhotoviteľom. Zmluva o dielo na stavbu domu preto dáva najväčší zmysel vtedy, keď vychádza z premysleného návrhu a dokumentácie zodpovedajúcej vášmu zámeru.

IH, spol s.r.o nadväzuje na túto prípravu projektovou dokumentáciou všetkých stupňov a riešeniami pre rodinné domy na kľúč. Ak plánujete dotiahnuť bývanie do detailov, súčasťou ponuky sú aj interiéry na kľúč. Tak možno uvažovať o dome ako o celku, od návrhu až po podobu interiéru, namiesto rozhodovania o jednotlivých častiach bez spoločného zámeru.

Ak chcete svoj projekt posunúť od predstavy k ďalšej fáze, kontaktujte IH, spol s.r.o a prediskutujte vhodný postup pre váš domov. Kvalitná príprava vytvára pevný základ pre rozhodnutia, ktoré urobíte počas realizácie.

Často kladené otázky

Čo by sme mali do zmluvy pridať?

Užitočná je dohoda o tom, ktoré záznamy sa budú viesť počas stavby a ako sa budú odovzdávať. Môže ísť napríklad o zápisy z kontrolných dní, fotografie zakrytých konštrukcií alebo výsledky dohodnutých skúšok. Určte, kto záznam pripraví, komu ho doručí a kde sa budú ukladať jeho prílohy. Tak vznikne priebežná evidencia, nie iba dokumentácia vytvorená pri odovzdaní domu.

Čo musí obsahovať zmluva o dielo na výstavbu rodinného domu na Slovensku?

Obsah prispôsobte tomu, kto zmluvu uzatvára a v akom právnom režime koná. Pri príprave si preto najprv zlaďte údaje zmluvných strán, identifikáciu pozemku a označenie stavby s projektovými podkladmi. Následne skontrolujte, či sú prílohy skutočne pripojené a či odkazy v texte smerujú na správne dokumenty. Samotný názov zmluvy nenahrádza presné vymedzenie dohody.

Ako presne opísať rozsah diela, projekt a technické štandardy v zmluve?

Urobte si kontrolnú tabuľku, v ktorej má každá miestnosť alebo časť domu vlastný riadok. Pri podlahe, oknách či sanitárnom vybavení uveďte, kde sa prvok nachádza a na ktorý výkres alebo prílohu sa údaj viaže. Ak sa rozhodnutie ponecháva na neskôr, označte ho ako otvorenú položku a určte, kto ho uzavrie. Tým sa predíde zámene medzi miestnosťami alebo výkresmi.

Aké sú možnosti ceny stavby domu: pevná cena, rozpočet alebo cena podľa výkazu výmer?

Pri výbere sledujte, či je projekt dostatočne podrobný na presné ocenenie všetkých položiek. Pevná suma je zrozumiteľná pri jasne vymedzenom rozsahu; podrobný rozpočet pomáha kontrolovať, z čoho sa skladá. Výkaz výmer je praktický, ak možno množstvá prác porovnať so skutočným vykonaním. Pred podpisom si všimnite, ako sa riešia položky, ktoré sa nedajú určiť z podkladov vopred.

Ako nastaviť zálohy a platby za jednotlivé etapy výstavby domu?

Pri každej plánovanej úhrade určte, aký doklad ju bude podkladať a kto potvrdí jeho vecnú správnosť. Môže ísť o súpis prác, záznam o dokončení etapy alebo doklad o dodaní materiálu. Vopred stanovte aj spôsob riešenia čiastočne vykonanej etapy, napríklad jej samostatné vyčíslenie. Objednávateľ tak môže porovnať požadovanú platbu s podkladmi bez toho, aby sa spoliehal iba na ústne vysvetlenie.

Aké termíny a sankcie za omeškanie dohodnúť v zmluve o výstavbe domu?

Rozdeľte harmonogram na kontrolovateľné míľniky, napríklad dokončenie nosných konštrukcií alebo uzavretie stavby. Pri každom uveďte, aký výsledok sa považuje za splnený a aké nadväzujúce práce potom môžu začať. Oddeľte dátum dokončenia od termínov priebežných etáp. Pri posudzovaní meškania tak bude možné určiť, ktorá časť plánu sa posunula a aký vplyv mala na ďalší postup.

Ako upraviť viacpráce, zmeny projektu a zvýšenie ceny počas výstavby?

Vedenie zmien si zjednodušíte samostatným registrom, ktorý obsahuje označenie návrhu, dátum, stav rozhodnutia a odkaz na súvisiaci výkres. Zaznamenajte aj to, či zmena zasahuje do nadväzujúcich profesií, napríklad elektroinštalácie alebo rozvodov vody. Pred realizáciou skontrolujte, či sa upravené riešenie premietlo do všetkých dotknutých podkladov. Register pomáha odlíšiť platnú verziu od pracovných návrhov.

Aké sú záručné lehoty a postup pri reklamácii stavebných chýb na Slovensku?

Pri prehliadke domu veďte zoznam zistení podľa miestností a rozlišujte medzi viditeľnou vadou a otázkou, ktorú treba technicky posúdiť. Každý záznam označte dátumom, stručným opisom prejavu a fotografiou, ak je užitočná. Po odovzdaní ukladajte ďalšiu komunikáciu k rovnakému záznamu, aby bolo možné sledovať jeho vývoj. Tak vznikne prehľadná história jednotlivých nedostatkov namiesto nesúvislých správ.
